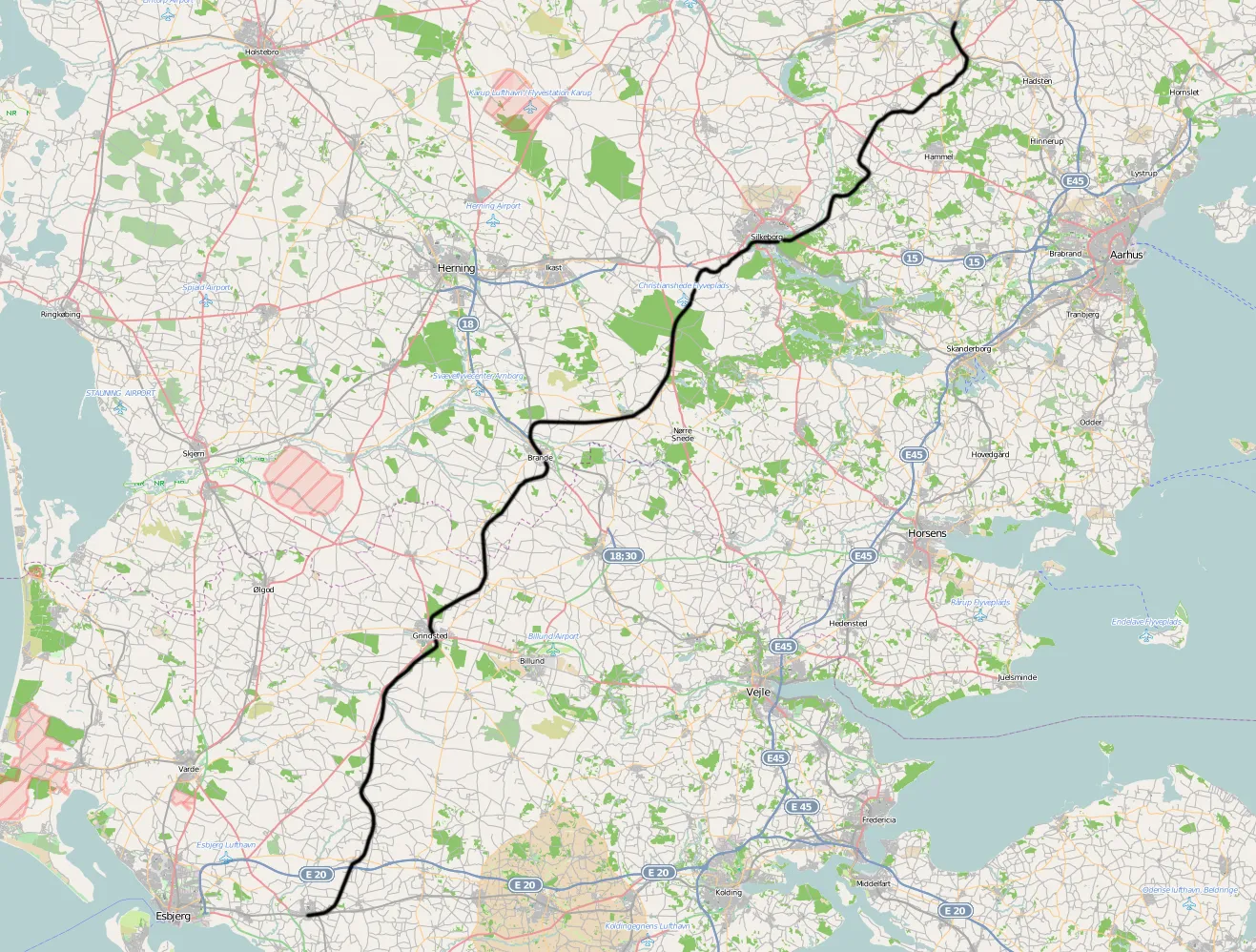

Indvielse og Anlægning af Funder-Bramming Banen
Banen fra Funder til Bramming blev etableret i tre etaper og fungerede som en vigtig transportrute i det danske jernbanenet. Initieret fra Bramming mod nord, blev den første etape fra Bramming til Grindsted indviet den 12. november 1916. Dette blev efterfulgt af åbningen af strækningen fra Grindsted til Brande den 1. december 1917, og den sidste etape fra Brande til Funder blev indviet den 1. oktober 1920. Projektet blev støttet af den danske stat med det formål at fremme eksporten af produkter fra Nordjylland via Esbjerg havn.
Udfordringer under Anlægsfasen
Anlægsarbejdet påbegyndtes i efteråret 1914 og fortsatte under første verdenskrig, hvilket påvirkede arbejdets progression men ikke stoppede det. Trods krigens omstændigheder skred arbejdet fremad, og den sydlige del af banen blev stort set anlagt som planlagt. Udfordringer opstod især nær Funder, hvor omfattende jordarbejder var nødvendige. Desuden var arbejdet med at anlægge de mange små broer over lokale åer og vandløb undervurderet i projektets tidlige faser.
Tekniske Bedrifter og Lokale Forhold
Banens konstruktion krævede signifikante tekniske installationer, herunder en 70 meter lang viadukt for at krydse Silkeborg-Herning-banen. Interessant nok blev dette arbejde primært udført af lokale jyske og bornholmske arbejdere. Københavnske arbejdere, der blev hentet til området, fandt landskabet øde og kedeligt og havde en tendens til at forlade deres job uden varsel, hvilket tilføjede en ekstra dimension af udfordring til projektet.
Banens Betjening og Nedlæggelse
Efter indvielsen fungerede Funder-Bramming banen som en vital forbindelse for både passagerer og gods indtil midten af det 20. århundrede. På trods af sin indledende succes, blev dele af banen lukket den 23. maj 1971, med visse afsnit der fortsatte med at håndtere godstrafik indtil den endelige nedlukning af strækningen mellem Brande og Hjøllund i 1989. Bramming til Grindsted sektionen fortsatte med godstrafik helt op til den 3. juni 2012.
Modernisering og Infrastrukturændringer
Da Esbjergmotorvejen blev anlagt i slutningen af 1990'erne, krævede det yderligere infrastrukturelle ændringer, herunder bygningen af 700 meter dæmning og en bro for at føre banen over den nye motorvej. Dette projekt illustrerer de løbende tilpasninger, som jernbanesektoren måtte foretage for at imødekomme moderne transportkrav og infrastrukturel udvikling.
